Qué es Lean Construction

Lean Construction (construcción sin pérdidas o construcción esbelta) es la aplicación de los principios Lean —nacidos en la manufactura— a los proyectos de construcción. Su objetivo es doble: maximizar el valor para el cliente y minimizar el desperdicio en todo el proceso. No es un software ni un certificado: es una forma de entender la producción en obra como un flujo continuo de trabajo que debe ser confiable, no una suma de tareas aisladas.

De Toyota a la obra: el origen Lean

El pensamiento Lean nace del Sistema de Producción Toyota, desarrollado por Taiichi Ohno a mediados del siglo XX para eliminar el desperdicio y producir solo lo necesario. En los años 90, James Womack y Daniel Jones lo sistematizaron en cinco principios en su libro Lean Thinking. Casi en paralelo, el investigador Lauri Koskela planteó que la construcción podía transformarse aplicando esa misma lógica, viendo la producción no solo como transformación, sino también como flujo y generación de valor.

En 1997, Glenn Ballard y Greg Howell fundaron el Lean Construction Institute y desarrollaron el Last Planner System, que se convertiría en la herramienta operativa más extendida del enfoque. Desde entonces, Lean Construction se ha consolidado como una de las corrientes más influyentes en la gestión moderna de obras.

Los 5 principios Lean aplicados a la construcción

Toda la filosofía parte de cinco principios encadenados. Aplicados a la obra, se leen así:

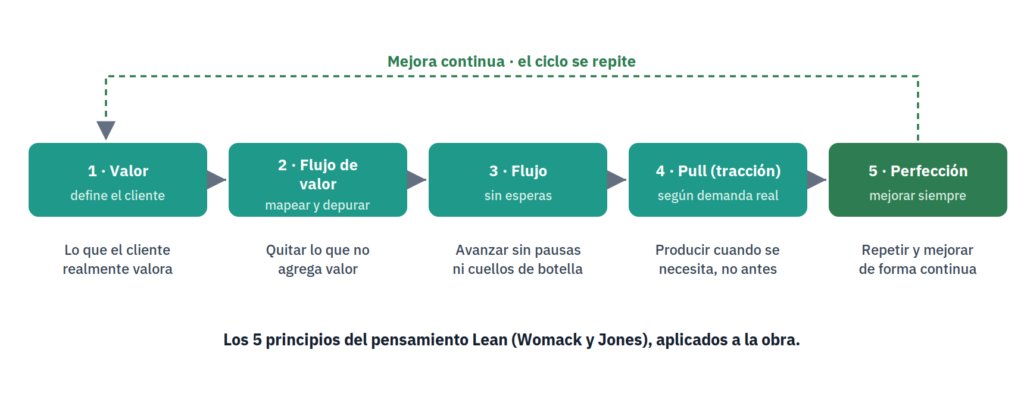

Los 5 principios del pensamiento Lean aplicados a la construcción: valor, flujo de valor, flujo, pull y perfección
Figura 1. Los cinco principios Lean forman un ciclo de mejora continua: identificar el valor, mapear el flujo de valor, lograr que el trabajo fluya, producir por tracción (pull) y perfeccionar sin fin.
  • Valor: definir qué considera valioso el cliente (una obra segura, a tiempo y conforme), y enfocar todo en ello.
  • Flujo de valor: mapear todos los pasos del proceso y distinguir los que agregan valor de los que no, para eliminar estos últimos.
  • Flujo: conseguir que el trabajo avance sin interrupciones, esperas ni cuellos de botella.
  • Pull (tracción): producir según la demanda real del siguiente proceso, no empujar trabajo por adelantado.
  • Perfección: mejorar de forma continua, repitiendo el ciclo y eliminando desperdicio cada vez.

Los 8 desperdicios (muda) en la obra

En Lean, todo lo que consume recursos sin agregar valor es desperdicio (en japonés, muda). Según diversos estudios de productividad, una parte muy alta del tiempo en obra —para algunos, más de la mitad— se va en actividades que no agregan valor. Reconocer los ocho tipos clásicos de desperdicio es el primer paso para combatirlos.

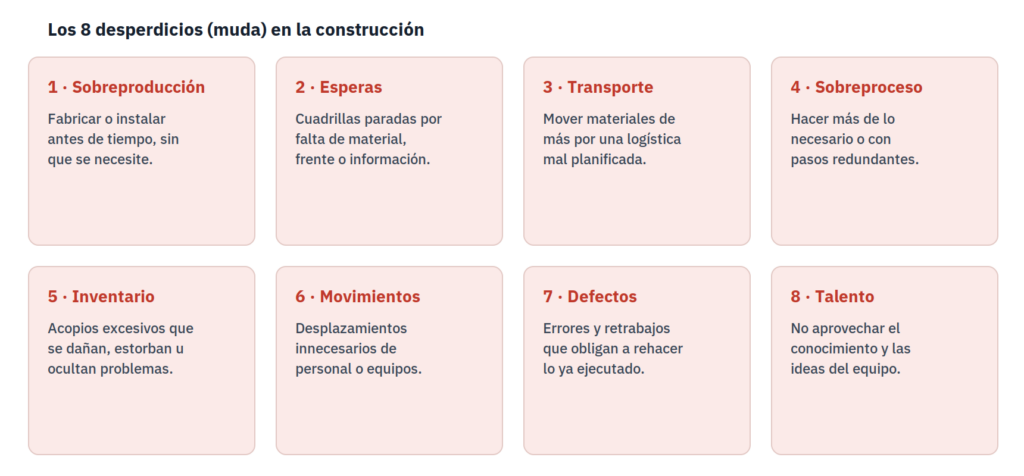

Los 8 desperdicios o muda en la construcción: sobreproducción, esperas, transporte, sobreproceso, inventario, movimientos, defectos y talento
Figura 2. Los ocho desperdicios (muda) traducidos a situaciones cotidianas de obra. El objetivo de Lean Construction es hacerlos visibles para eliminarlos.

Estos desperdicios no son fallos aislados: son síntomas de un sistema de producción poco confiable. Por eso Lean no se queda en señalarlos, sino que propone una manera distinta de planificar y comprometer el trabajo.

El Last Planner System: el corazón operativo

El Last Planner System (LPS) es el sistema de planificación colaborativa que hace operativa la filosofía Lean en obra. Su idea central es convertir lo que debería hacerse en lo que realmente se hará, a través de compromisos confiables. Se estructura en cuatro niveles que responden a las preguntas debería–puede–hará–hizo.

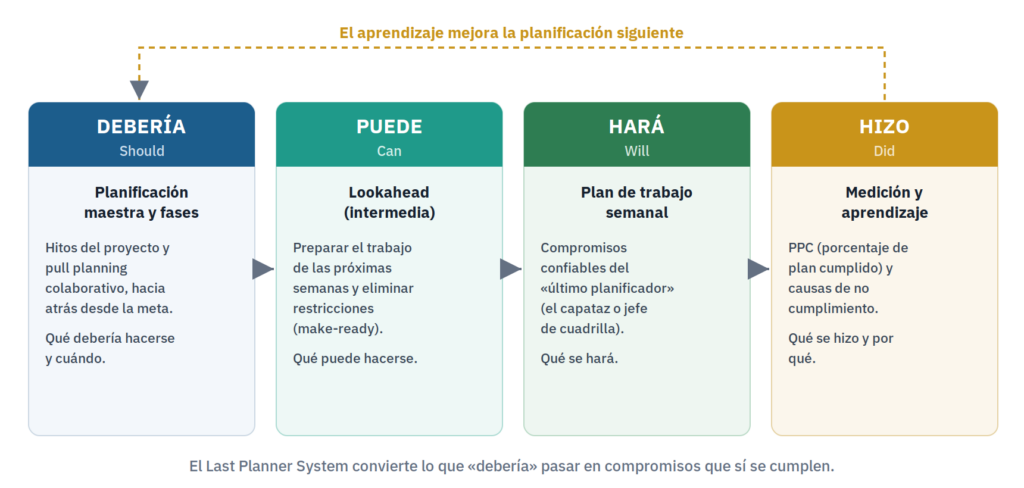

El Last Planner System explicado: debería (Should), puede (Can), hará (Will) e hizo (Did)
Figura 3. La lógica del Last Planner System: de la planificación maestra a los compromisos semanales confiables, con un ciclo de aprendizaje que mejora la planificación siguiente.

Debería (Should): planificación maestra y por fases

Se definen los hitos del proyecto y, mediante pull planning colaborativo (planificando hacia atrás desde la meta, con todos los gremios), se acuerda qué debería hacerse y cuándo. Aquí participa el equipo que ejecutará, no solo la oficina técnica.

Puede (Can): planificación lookahead y análisis de restricciones

En un horizonte intermedio (típicamente de algunas semanas), se prepara el trabajo: se descompone en tareas y se eliminan las restricciones (materiales, diseño, permisos, equipos, mano de obra). Es el proceso make-ready: solo se considera ejecutable lo que realmente puede hacerse.

Hará (Will): plan de trabajo semanal y compromisos confiables

El «último planificador» —el capataz o jefe de cuadrilla que dirige el trabajo en terreno— se compromete con las tareas de la semana. La clave es que solo se comprometen tareas libres de restricciones: son promesas confiables, no deseos.

Hizo (Did): PPC y aprendizaje

Al cierre de cada semana se mide el PPC (Porcentaje de Plan Cumplido): cuántos compromisos se cumplieron. Lo más valioso no es el número, sino analizar las causas de no cumplimiento para corregirlas. Ese aprendizaje retroalimenta y mejora la planificación siguiente.

Empuje vs. tracción: el cambio de mentalidad

La diferencia de fondo entre la gestión tradicional y Lean es cómo fluye el trabajo. En el modelo tradicional se empuja (push): se planifica desde arriba y cada gremio avanza optimizando lo suyo. En Lean se tira (pull): el trabajo se coordina según lo que el siguiente proceso puede recibir.

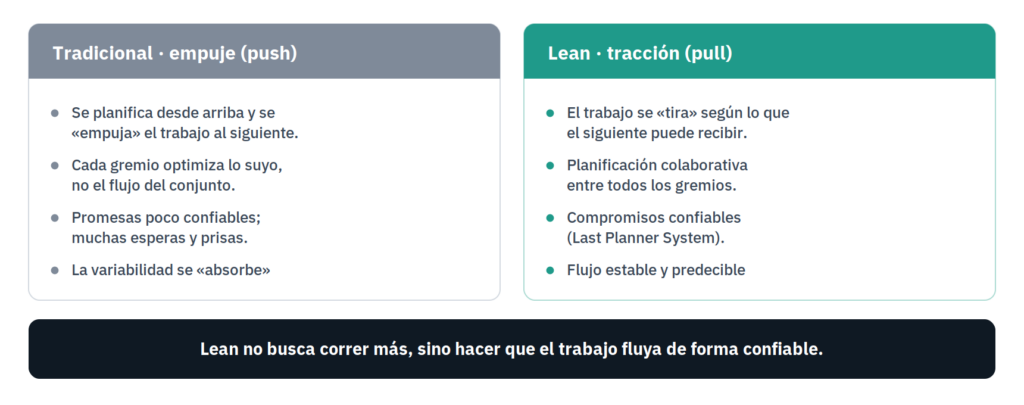

Comparación entre el enfoque tradicional de empuje (push) y el enfoque Lean de tracción (pull) en construcción
Figura 4. Del empuje a la tracción. Lean Construction no busca que cada gremio corra más, sino que el trabajo fluya de forma confiable entre todos.

Beneficios de Lean Construction en obra

  • Mayor fiabilidad de la planificación: los compromisos se cumplen porque solo se comprometen tareas listas.
  • Menos desperdicio: se reducen esperas, retrabajos y traslados innecesarios.
  • Plazos más cortos y predecibles: el flujo estable acorta y estabiliza el cronograma.
  • Mejor colaboración: los gremios planifican juntos y se coordinan, en lugar de competir por el frente.
  • Más seguridad y calidad: un trabajo ordenado y sin prisas reduce accidentes y defectos.

Cómo empezar a aplicar Lean Construction

  1. Empieza por el Last Planner System en un proyecto o frente piloto; es la puerta de entrada más práctica.
  2. Haz pull planning con los gremios: planifiquen juntos hacia atrás desde los hitos.
  3. Implanta el análisis de restricciones (lookahead): no programes nada que no esté listo para ejecutarse.
  4. Mide el PPC cada semana y, sobre todo, registra y ataca las causas de no cumplimiento.
  5. Haz visible el desperdicio y conviértelo en el foco de la mejora continua del equipo.

Lean Construction vs. gestión tradicional

Aspecto Gestión tradicional Lean Construction
Planificación De arriba hacia abajo (empuje) Colaborativa y por tracción (pull)
Foco Cumplir la tarea o el contrato Generar valor y flujo confiable
Variabilidad Se absorbe con holguras y prisas Se reduce en su origen
Compromisos Programación optimista Promesas confiables (Last Planner)
Desperdicio Asumido como normal Identificado y eliminado
Mejora Esporádica Continua (PPC y aprendizaje)
Gremios Trabajo fragmentado Coordinación colaborativa

Preguntas frecuentes

¿Lean Construction sirve para obras pequeñas?

Sí. El Last Planner System escala bien: en obras pequeñas se aplica de forma sencilla con reuniones de planificación semanal y análisis de restricciones, sin necesidad de grandes estructuras.

¿Es lo mismo Lean Construction que el Last Planner System?

No. Lean Construction es la filosofía y el conjunto de principios; el Last Planner System es su herramienta de planificación más conocida. Puedes adoptar Lean con varias herramientas, pero el LPS es el punto de partida habitual.

¿Lean es compatible con el enfoque predictivo y con el PMBOK?

Totalmente. Lean Construction convive con un enfoque predictivo y se integra bien con el marco del PMBOK 8, que es agnóstico respecto al método y promueve la adaptación.

¿Qué es el PPC?

El PPC (Porcentaje de Plan Cumplido) es el indicador del Last Planner System que mide qué proporción de los compromisos semanales se cumplió. Sirve para detectar problemas y mejorar la fiabilidad de la planificación.

Conclusión

Lean Construction cambia la pregunta de «¿cómo hacemos que cada cuadrilla produzca más?» por «¿cómo hacemos que el trabajo fluya de forma confiable y sin desperdicio?». Es, probablemente, el enfoque no tradicional con mayor impacto real en la obra de ingeniería civil. Si quieres ver cómo encaja dentro del panorama completo de enfoques, revisa nuestra guía de metodologías de gestión de proyectos, de la que este artículo forma parte.
