Contratos FIDIC: guía técnica completa del estándar internacional de la construcción
Gestión de Proyectos

Contratos FIDIC: guía técnica completa del estándar internacional de la construcción

admin 17/06/2026

En la contratación de obra pública y privada de gran escala, pocas siglas pesan tanto como FIDIC. Los contratos FIDIC son adoptados por bancos multilaterales, gobiernos y grandes contratistas porque ofrecen un reparto de riesgos probado, un lenguaje contractual común entre jurisdicciones y procedimientos claros para administrar cambios, reclamaciones y disputas. Esta guía explica el sistema FIDIC con el detalle que exige su uso profesional.

Tabla de Contenido

Toggle
  • Qué es FIDIC (y qué no es)
  • Evolución histórica de las condiciones FIDIC
  • Por qué los contratos FIDIC son el estándar internacional
  • Anatomía de un contrato FIDIC
    • Las Condiciones Generales y su numeración
  • La «Rainbow Suite»: los Libros FIDIC por color
  • Libros especializados y derivados
  • Actores clave: Empleador, Contratista, Ingeniero
    • El Empleador (Employer)
    • El Contratista (Contractor)
    • El Ingeniero (Engineer)
  • Filosofía de reparto de riesgos
  • 1999 vs. 2017: qué cambió
  • Reclamaciones y disputas (Cláusulas 20 y 21)
  • El DAAB y el arbitraje
  • Los 5 Principios de Oro de FIDIC
  • Condiciones Particulares: dónde se adapta el contrato
  • FIDIC en Latinoamérica
  • Errores frecuentes y buenas prácticas
  • Glosario de siglas FIDIC
  • Fuentes y nota de uso

Qué es FIDIC (y qué no es)

FIDIC son las siglas de Fédération Internationale des Ingénieurs-Conseils —Federación Internacional de Ingenieros Consultores—, una organización con sede en Ginebra fundada en 1913 que agrupa a las asociaciones nacionales de empresas de ingeniería consultora. Es importante entender la distinción de raíz: FIDIC es la federación; los «contratos FIDIC» son los modelos de condiciones de contrato que esa federación publica. En la práctica profesional, sin embargo, «un FIDIC» se usa coloquialmente para referirse a uno de esos modelos de contrato.

Lo que FIDIC publica no es un único contrato, sino una familia de condiciones generales de contrato (en inglés, General Conditions of Contract) pensadas para distintos esquemas de ejecución de obra: diseño por el cliente, diseño-construcción, llave en mano, contratos cortos, obras subterráneas, diseño-construcción-operación, etc. Cada modelo trae además guías para redactar las condiciones particulares y formularios anexos.

Precisión terminológica. FIDIC no es una «norma» en el sentido de una NB, ISO o UNE de obligado cumplimiento técnico. Es un conjunto de modelos contractuales de adopción voluntaria. Solo se vuelven vinculantes cuando las partes los incorporan a su contrato. Por eso conviene hablar de «condiciones», «modelos» o «estándar de contratación», no de «norma técnica».

Evolución histórica de las condiciones FIDIC

El conocimiento del linaje de cada Libro evita un error muy común: citar o aplicar una edición derogada. La línea temporal siguiente resume los hitos esenciales.

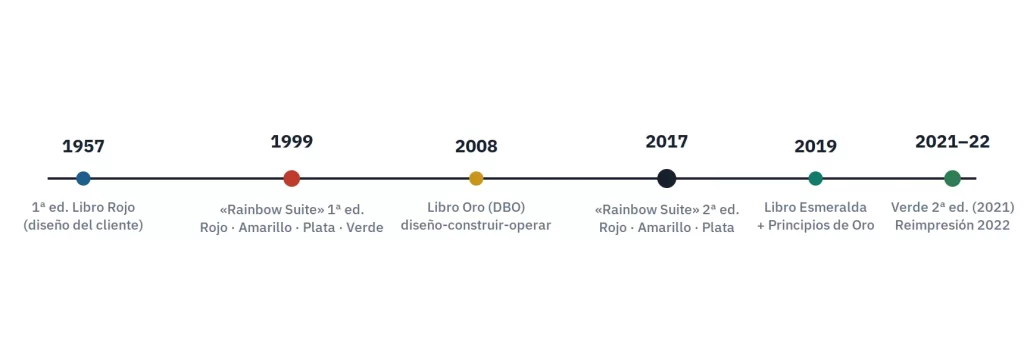

Línea de tiempo de la evolución de los contratos FIDIC desde 1957 hasta la reimpresión de 2022
Figura 1. Hitos de la familia FIDIC. Las ediciones 2017 reimpresas en 2022 con enmiendas son hoy las versiones definitivas de los tres Libros principales; las ediciones 1999 siguen siendo válidas y se usan cuando las partes así lo acuerdan.

Dos precisiones que conviene fijar:

  • La «Rainbow Suite» de 2017 (Rojo, Amarillo y Plata, 2ª edición) fue reimpresa en noviembre de 2022 incorporando tres tandas de enmiendas y dos fe de erratas previas (2018 y 2019). Esa reimpresión 2022 es la versión de referencia actual, aunque las enmiendas no se aplican automáticamente a contratos ya firmados con el texto 2017: deben incorporarse expresamente.
  • Las ediciones 1999 no están «derogadas». Siguen vigentes y son aceptadas por muchos clientes; conviven con las de 2017 según preferencia y madurez del mercado.

Por qué los contratos FIDIC son el estándar internacional

El predominio de los contratos FIDIC no es casual. Responde a ventajas concretas para todas las partes del proyecto:

  • Reparto de riesgos equilibrado y predecible. Cada Libro asigna explícitamente quién asume cada riesgo (geotécnico, climático, de diseño, de fuerza mayor…), lo que reduce la litigiosidad por interpretación.
  • Lenguaje contractual común entre jurisdicciones. Un contratista boliviano, un cliente catarí y un financista europeo pueden trabajar sobre el mismo marco conceptual.
  • Respaldo de la banca multilateral. El Banco Mundial y otros bancos de desarrollo exigen o recomiendan FIDIC en proyectos financiados; el Banco Mundial mantiene un acuerdo de licencia sobre la Rainbow Suite 2017 reimpresa en 2022.
  • Procedimientos «paso a paso». El contrato describe las consecuencias de cada acción u omisión: notificaciones, plazos, determinaciones y mecanismos de disputa.

Anatomía de un contrato FIDIC

Un «contrato FIDIC» no es solo el cuaderno de condiciones generales. Es un conjunto de documentos jerarquizados. Entender ese orden de prelación es decisivo: cuando hay contradicción entre documentos, prevalece el de mayor rango.

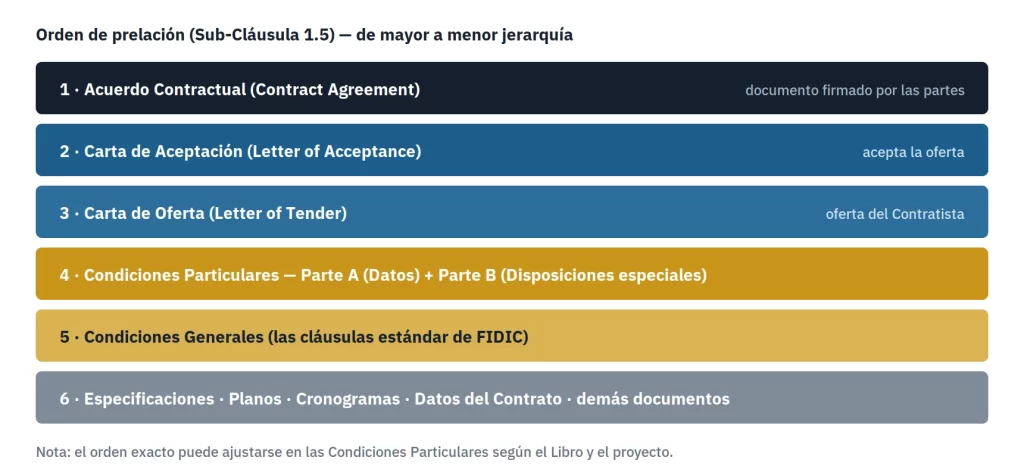

Estructura documental de un contrato FIDIC y su orden de prelación según la Sub-Cláusula 1.5
Figura 2. Documentos que integran un contrato FIDIC y su jerarquía típica. Las Condiciones Generales son el texto estándar de FIDIC; las Condiciones Particulares son donde el proyecto concreto se adapta (datos, plazos, ley aplicable, ajustes).

Las Condiciones Generales y su numeración

El cuerpo normativo de cada Libro de la Suite 2017 se organiza en 21 Cláusulas (en 1999 eran 20). Su estructura sigue el ciclo de vida del proyecto: desde las disposiciones generales y los roles, pasando por el avance de obra, los pagos y las modificaciones, hasta el cierre, la fuerza mayor y —al final— el régimen de reclamaciones y disputas, que en 2017 se separó en dos cláusulas independientes:

  • Cláusula 1 Disposiciones generales y definiciones · 2 El Empleador · 3 El Ingeniero · 4 El Contratista
  • 8 Inicio, demoras y suspensión · 12/13 Medición y Variaciones · 14 Precio del Contrato y pago
  • 17–19 Cuidado de la obra, riesgos, seguros · 18 Eventos excepcionales (fuerza mayor)
  • 20 Reclamaciones del Empleador y del Contratista · 21 Disputas y Arbitraje

La «Rainbow Suite»: los Libros FIDIC por color

El corazón de FIDIC son sus tres Libros principales, identificados por color. La diferencia esencial entre ellos se reduce a tres preguntas: ¿quién diseña?, ¿cómo se paga? y ¿cuánto riesgo asume el Contratista?

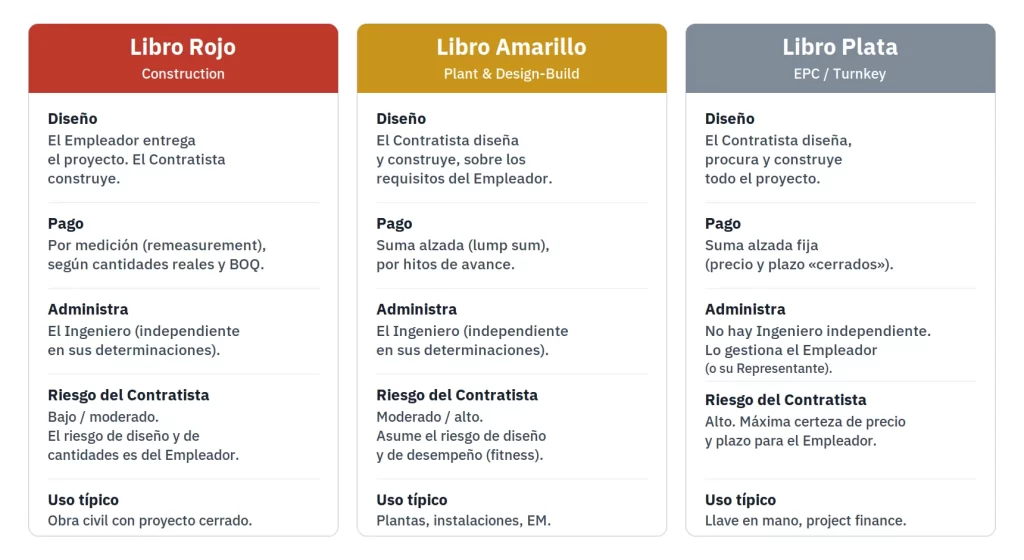

Comparativa de los Libros Rojo, Amarillo y Plata de la Rainbow Suite FIDIC: diseño, pago, administración y riesgo
Figura 3. Los tres Libros principales de la Rainbow Suite 2017. La elección no es estética: define quién asume el riesgo de diseño, cómo se paga y si existe o no un Ingeniero independiente.

El reparto de riesgo entre estos tres Libros puede visualizarse como un gradiente que se desplaza del Empleador hacia el Contratista a medida que este asume más responsabilidades de diseño y de resultado:

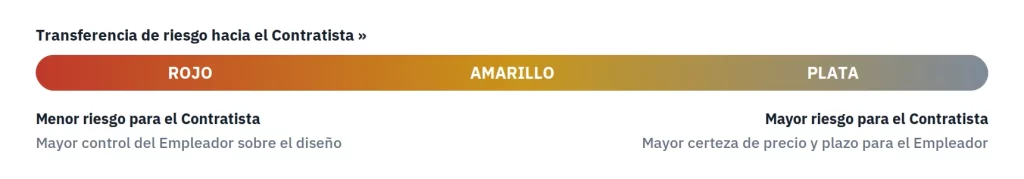

Gradiente de transferencia de riesgo del Empleador al Contratista entre los Libros Rojo, Amarillo y Plata de FIDIC
Figura 4. A mayor responsabilidad de diseño y de resultado del Contratista, mayor riesgo asume y mayor certeza de precio/plazo obtiene el Empleador. El Libro Plata maximiza esa certeza —a costa de un sobreprecio por contingencias.

Libros especializados y derivados

Más allá de los tres Libros «de color» principales, FIDIC publica formas para escenarios específicos. Conocerlas evita forzar un Libro principal a un caso que no le corresponde.

Libro Edición vigente Esquema Cuándo usarlo
Rojo 2ª ed. 2017 (reimp. 2022) Construcción, diseño del Empleador Obra civil con proyecto cerrado y medición por cantidades.
Amarillo 2ª ed. 2017 (reimp. 2022) Planta y Diseño-Construcción El Contratista diseña; instalaciones electromecánicas, plantas.
Plata 2ª ed. 2017 (reimp. 2022) EPC / Llave en mano Máxima certeza de precio y plazo; project finance.
Verde 2ª ed. 2021 Forma corta (Short Form) Proyectos sencillos o de menor cuantía; ahora también como alternativa ligera a Rojo/Amarillo.
Oro 1ª ed. 2008 Diseño-Construcción-Operación (DBO) Cuando el Contratista también opera la obra varios años.
Esmeralda 1ª ed. 2019 Obras subterráneas Túneles y obra subterránea; reparto especial del riesgo geotécnico.
Rosa Edición armonizada (MDB) Proyectos con banca de desarrollo Versión del Rojo armonizada para bancos multilaterales de desarrollo.
Blanco 5ª ed. 2017 Acuerdo Cliente / Consultor Contratación de servicios de ingeniería y consultoría (no de obra).
Azul-Verde 2ª ed. 2016 Dragado y rellenos Obras de dragado y recuperación de terrenos.

Caso especial · Libro Esmeralda. El Libro Esmeralda (2019), elaborado con la asociación internacional de túneles (ITA), parte del Libro Amarillo 2017 pero introduce un reparto del riesgo de las condiciones del subsuelo: se define una línea base geotécnica de referencia (Geotechnical Baseline Report) y la excavación y revestimiento se miden y pagan según las condiciones reales encontradas, mientras que el resto de la obra va a suma alzada. Es la respuesta de FIDIC al riesgo geotécnico, históricamente la mayor fuente de reclamaciones en obra subterránea.

FIDIC ha anunciado además un Libro Bronce (esquema operar-diseñar-construir-operar, ODBO, para activos existentes o brownfield), aún en desarrollo.

Actores clave: Empleador, Contratista, Ingeniero

La lógica de cualquier Libro FIDIC gira en torno a un triángulo de actores —con un cuarto vértice, el DAAB, que veremos más adelante.

El Empleador (Employer)

Es el dueño de la obra (cliente o entidad contratante). Provee el terreno, financia el proyecto y, en el Libro Rojo, suministra el diseño. Una obligación relevante: ante una solicitud razonable, debe acreditar al Contratista que dispone de los arreglos financieros adecuados para pagar la obra.

El Contratista (Contractor)

Ejecuta la obra. Según el Libro, asume también el diseño (Amarillo, Plata) y/o la operación (Oro). Tiene deberes de aviso anticipado de eventos que puedan afectar plazo, precio o calidad.

El Ingeniero (Engineer)

Figura central en los Libros Rojo y Amarillo. Es designado y pagado por el Empleador, pero cuando debe acordar o determinar una cuestión (Sub-Cláusula 3.7) la edición 2017 le exige actuar de manera neutral entre las partes, no como simple agente del Empleador. Administra el contrato, certifica pagos, instruye variaciones y resuelve en primera instancia las reclamaciones.

Atención · Libro Plata. En el Libro Plata (EPC/Llave en mano) no existe un Ingeniero independiente. La administración la realiza el propio Empleador o su Representante. Es una diferencia estructural, no un detalle: cambia por completo quién toma las decisiones del contrato.

Filosofía de reparto de riesgos

El principio rector de FIDIC es que cada riesgo debe asignarse a la parte que mejor puede preverlo, controlarlo o asegurarlo. No se trata de cargar todo al Contratista (eso solo encarece la oferta por contingencias), sino de un reparto razonado. Por ejemplo, en el Libro Rojo el Empleador retiene el riesgo de diseño y de cantidades; en el Plata, el Contratista asume casi todo a cambio de un precio que internaliza ese riesgo.

Los riesgos típicamente retenidos por el Empleador incluyen, entre otros: fuerza mayor y eventos excepcionales, cambios en la legislación, errores en información de referencia suministrada por él, y —según el Libro— condiciones físicas imprevisibles del sitio. Comprender qué parte «es dueña» de cada riesgo es la base de toda gestión de reclamaciones.

1999 vs. 2017: qué cambió

Si vas a trabajar con FIDIC, debes saber distinguir las dos generaciones, porque sus procedimientos difieren en plazos y mecanismos.

Aspecto Edición 1999 Edición 2017 (reimp. 2022)
Estilo de redacción Más flexible y conciso Muy prescriptivo, «paso a paso»; ~50 % más extenso
Reclamaciones y disputas Una sola cláusula (20) Separadas: Cláusula 20 (reclamaciones) y 21 (disputas)
Reclamación detallada 42 días 84 días (con aviso inicial a 28 días)
Rol del Ingeniero Determina, sin plazo fijo Determinación neutral con plazo (42 días) y carácter vinculante salvo objeción
Junta de disputas DAB (puede ser ad hoc) DAAB permanente, con función de prevención de disputas
Plazos / time-bars Menos automáticos Numerosos plazos con efectos de preclusión («deeming»)

El espíritu de 2017 es maximizar la certeza procedimental: define quién debe hacer qué, en cuántos días y con qué consecuencia si no lo hace. Esto aporta previsibilidad, pero también una mayor carga administrativa: olvidar una notificación puede costar el derecho a reclamar.

Reclamaciones y disputas (Cláusulas 20 y 21)

Esta es, en la práctica, la parte más sensible del contrato y la principal causa de pérdida de derechos por desconocimiento. La edición 2017 distingue con nitidez dos conceptos que conviene no confundir:

  • Reclamación (Claim): la solicitud de una parte de un derecho o compensación bajo el contrato (más tiempo, más dinero). Se rige por la Cláusula 20.
  • Disputa (Dispute): surge solo si esa reclamación es rechazada o ignorada y no logra acordarse. Se rige por la Cláusula 21.

El flujo completo del Libro Rojo 2017, con sus plazos, es el siguiente. Los días indicados son los del texto estándar; las Condiciones Particulares pueden ajustarlos (con límites: véanse los Principios de Oro).

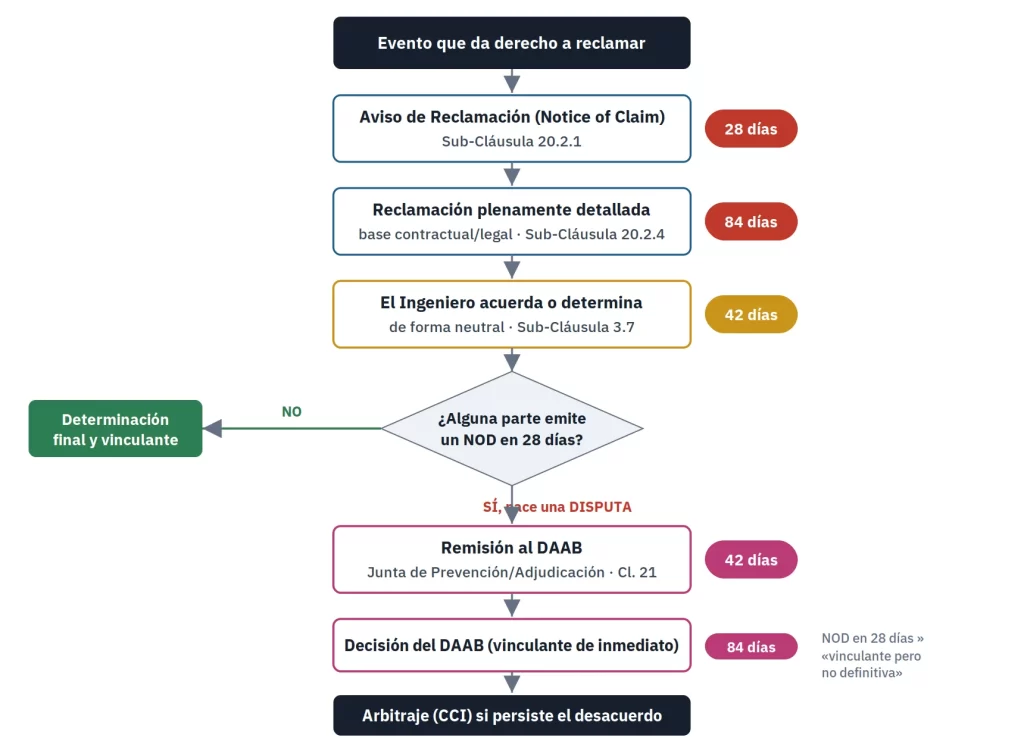

Diagrama de flujo de reclamaciones y disputas bajo FIDIC 2017, Cláusulas 20 y 21, con los plazos de 28, 84 y 42 días
Figura 5. Proceso multinivel de reclamaciones y disputas del Libro Rojo 2017. NOD = Notice of Dissatisfaction (Aviso de Disconformidad). Si no se emite NOD en plazo, la determinación o la decisión se vuelve definitiva. Los plazos mostrados son los del texto estándar y pueden ajustarse en las Condiciones Particulares.

Los plazos que no puedes olvidar (Libro Rojo 2017)

  • 28 días — para el Aviso de Reclamación desde que se tuvo (o debió tenerse) conocimiento del evento. Si se omite, la reclamación queda prescrita (time-barred).
  • 14 días — plazo del Ingeniero para objetar que el aviso fue tardío; si no lo hace, el aviso se considera válido.
  • 84 días — para presentar la reclamación plenamente detallada con su base contractual/legal.
  • 42 días — para que el Ingeniero acuerde o determine bajo la Sub-Cláusula 3.7.
  • 28 días — para emitir un NOD frente a una determinación o una decisión del DAAB. Sin NOD, deviene definitiva.

El DAAB y el arbitraje

El DAAB (Dispute Avoidance/Adjudication Board, Junta de Prevención y Adjudicación de Disputas) es una de las innovaciones más valiosas de la edición 2017. A diferencia del antiguo DAB —que muchas veces se constituía solo cuando ya existía un conflicto—, el DAAB se concibe como una junta permanente de uno o tres miembros independientes, designada al inicio del contrato y presente durante toda la obra.

Su doble función es la clave:

  • Prevención (avoidance): realiza visitas periódicas al sitio y reuniones con las partes, y puede dar asistencia informal para resolver desacuerdos antes de que escalen a disputa.
  • Adjudicación: si la disputa se formaliza, emite una decisión vinculante de inmediato.

Si una parte está disconforme con la decisión del DAAB, debe emitir un NOD dentro de los 28 días: la decisión pasa a ser «vinculante pero no definitiva» y la disputa queda abierta para arbitraje. Si nadie emite NOD, la decisión se vuelve definitiva y vinculante. El arbitraje —por defecto bajo las reglas de la Cámara de Comercio Internacional (CCI), con un tribunal de tres árbitros— es la instancia final, y solo se llega a él tras agotar el paso por el DAAB, que opera como condición previa.

Los 5 Principios de Oro de FIDIC

En 2019 FIDIC publicó los cinco Principios de Oro (Golden Principles), que considera inviolables. Su finalidad es preservar la esencia y el equilibrio de un FIDIC frente a la tentación de desnaturalizarlo mediante condiciones particulares abusivas. Un contrato que vulnera estos principios, según FIDIC, no debería llamarse «un contrato FIDIC».

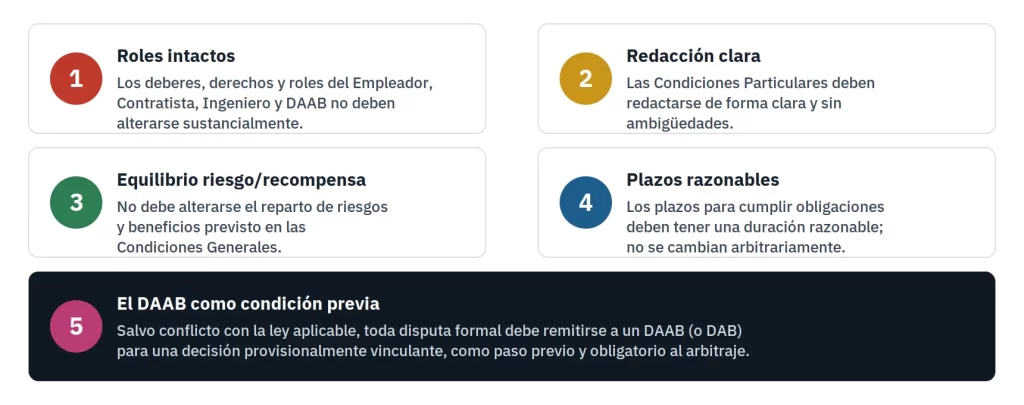

Los cinco Principios de Oro de FIDIC: roles, redacción clara, equilibrio riesgo-recompensa, plazos razonables y el DAAB como condición previa
Figura 6. Los cinco Principios de Oro de FIDIC (2019). Funcionan como un «test de genuinidad»: respetar estos cinco límites es lo que permite afirmar que un contrato sigue siendo, de verdad, un FIDIC.

Condiciones Particulares: dónde se adapta el contrato

Las Condiciones Generales nunca se modifican directamente: se mantienen intactas y se adaptan a través de las Condiciones Particulares, que tienen dos partes:

  • Parte A — Datos del Contrato (Contract Data): los valores específicos del proyecto. Plazos, ley aplicable, idioma, moneda, garantías, sede del arbitraje, montos de penalidades, etc. Es un formulario que se completa.
  • Parte B — Disposiciones Especiales (Special Provisions): las cláusulas a la medida que añaden, sustituyen o complementan las Condiciones Generales para necesidades particulares del proyecto.

Aquí es donde los Principios de Oro actúan como freno: la Parte B no debe usarse para vaciar de contenido el reparto de riesgos o los roles. Cada FIDIC trae además una Guía para la preparación de las Condiciones Particulares que orienta esa redacción.

FIDIC en Latinoamérica

En proyectos financiados por la banca multilateral de desarrollo (Banco Mundial, BID, CAF y otros), el uso de FIDIC —especialmente el Libro Rosa armonizado y, cada vez más, la Suite 2017— es habitual o exigido. Para el ingeniero o project manager de la región, dos consideraciones prácticas son importantes:

  • Idioma: los textos oficiales de FIDIC son en inglés. Las traducciones al español son útiles para estudio, pero en caso de discrepancia suele prevalecer la versión inglesa según lo pactado en el Contract Data. Conviene trabajar con la versión oficial.
  • Ley aplicable y orden público local: ciertas disposiciones (por ejemplo, el carácter del DAAB como condición previa al arbitraje, o algunos plazos de preclusión) deben contrastarse con la legislación nacional. El propio Principio de Oro 5 reconoce que cede ante un conflicto con la ley aplicable.

Errores frecuentes y buenas prácticas

  • Elegir el Libro por costumbre y no por esquema. Usar el Rojo cuando el Contratista realmente diseña (debía ser Amarillo), o el Plata cuando el alcance no está cerrado, genera conflictos garantizados.
  • Subestimar los plazos de notificación. El error más caro: perder un derecho legítimo por no avisar dentro de los 28 días. Implementa un sistema de seguimiento de eventos y plazos desde el día uno.
  • Desnaturalizar el contrato en la Parte B. Condiciones particulares que trasladan todos los riesgos al Contratista violan los Principios de Oro, encarecen la oferta y debilitan la posición del Empleador en arbitraje.
  • Confundir reclamación con disputa. Son etapas distintas con cláusulas distintas (20 vs. 21). Saltarse el paso del Ingeniero o del DAAB puede hacer inadmisible una pretensión.
  • Citar ediciones derogadas. Verifica siempre si trabajas con 1999 o 2017, y si esta última incorpora la reimpresión 2022.
  • Llevar registros contemporáneos pobres. El éxito de una reclamación depende de la evidencia documentada en tiempo real: partes diarios, fotografías, correspondencia y cronogramas actualizados.

Glosario de siglas FIDIC

  • FIDIC — Fédération Internationale des Ingénieurs-Conseils (Federación Internacional de Ingenieros Consultores).
  • EPC — Engineering, Procurement and Construction: ingeniería, suministro y construcción (asociado al Libro Plata, llave en mano).
  • DBO — Design-Build-Operate: diseño, construcción y operación (Libro Oro).
  • DAAB — Dispute Avoidance/Adjudication Board: Junta de Prevención y Adjudicación de Disputas (edición 2017).
  • DAB — Dispute Adjudication Board: Junta de Adjudicación de Disputas (edición 1999).
  • NOD — Notice of Dissatisfaction: Aviso de Disconformidad frente a una determinación o decisión.
  • BOQ — Bill of Quantities: presupuesto / lista de cantidades de obra (base de la medición en el Libro Rojo).
  • EOT — Extension of Time: ampliación de plazo solicitada en una reclamación.
  • MDB — Multilateral Development Bank: banco multilateral de desarrollo (asociado al Libro Rosa armonizado).
  • CCI — Cámara de Comercio Internacional (ICC): institución arbitral por defecto en FIDIC.

Fuentes y nota de uso

  • FIDIC — sitio oficial y catálogo de contratos (Rainbow Suite ed. 2017 reimpresa 2022; Libros Verde 2021, Esmeralda 2019, Oro 2008, Blanco 2017): fidic.org.
  • Análisis de las enmiendas de 2022 a la Suite 2017 y del régimen de disputas (Cláusulas 20 y 21): publicaciones de despachos especializados.
  • Los cinco Principios de Oro de FIDIC (2019).

Aviso: este artículo es material educativo y de divulgación técnica. No reproduce el texto contractual de FIDIC, que está protegido por derechos de autor; para la aplicación real de cualquier contrato debe utilizarse la versión oficial publicada por FIDIC y, cuando proceda, asesoría legal especializada en la jurisdicción correspondiente. Los plazos citados corresponden al texto estándar del Libro Rojo 2017 y pueden variar según el Libro y las Condiciones Particulares de cada proyecto.

Share
Tweet
Pinterest
Email
Prev Article

Related Articles

Ruta Crítica en Proyectos de Construcción: Optimizar Plazos y Recursos (CPM + MS Project)
La ruta crítica es uno de los pilares fundamentales en …

Ruta Crítica en Proyectos de Construcción: Optimizar Plazos y Recursos (CPM + MS Project)

Dependencias en MS Project: FC, CC, FF y CF explicadas con ejemplos de obra civil
Si alguna vez moviste una sola tarea en MS Project …

Dependencias en MS Project: FC, CC, FF y CF explicadas con ejemplos de obra civil

About The Author

admin

Leave a Reply Cancel Reply

Lo siento, debes estar conectado para publicar un comentario.

Síguenos en YouTube

Nuevo contenido

Ingeniería Civil:
herramientas reales

Excel, MS Project, obras, cómputos y costos — con casos prácticos reales.

Excel para ingeniería, MS Project, planificación de obras, cómputos, control de costos y gestión de proyectos — todo con ejemplos reales.

Para ingenieros, estudiantes y técnicos de cualquier nivel. Empezamos desde cero con casos prácticos de obra.

Sí, 100% gratis en YouTube. Solo suscríbete para no perderte los nuevos videos.

📊 Excel 📅 MS Project 🏗️ Obras 💰 Costos ▶️ Gratis
Suscribirme gratis al canal

✓ Sin spam ✓ Sin costo ✓ Cancela cuando quieras

Categorías

Únete en Facebook

Ingeniería Civil - IngeCivil

Suscribete

Suscríbase a nuestro boletín

Suscríbase a nuestro boletín

Únase a nuestra lista de correo para recibir las últimas noticias y actualizaciones de nuestro equipo.

You have Successfully Subscribed!

IngeCivil

Información relacionada a Ingeniería civil y Construcción
Copyright © 2026 IngeCivil
Powered by CuevadelCivil.com
We use cookies on our website to give you the most relevant experience by remembering your preferences and repeat visits. By clicking “Accept”, you consent to the use of ALL the cookies.
Do not sell my personal information.
Cookie settingsACCEPT
Manage consent

Privacy Overview

This website uses cookies to improve your experience while you navigate through the website. Out of these, the cookies that are categorized as necessary are stored on your browser as they are essential for the working of basic functionalities of the website. We also use third-party cookies that help us analyze and understand how you use this website. These cookies will be stored in your browser only with your consent. You also have the option to opt-out of these cookies. But opting out of some of these cookies may affect your browsing experience.
Necessary
Siempre activado
Necessary cookies are absolutely essential for the website to function properly. These cookies ensure basic functionalities and security features of the website, anonymously.
CookieDuraciónDescripción
cookielawinfo-checbox-analytics11 monthsThis cookie is set by GDPR Cookie Consent plugin. The cookie is used to store the user consent for the cookies in the category "Analytics".
cookielawinfo-checbox-functional11 monthsThe cookie is set by GDPR cookie consent to record the user consent for the cookies in the category "Functional".
cookielawinfo-checbox-others11 monthsThis cookie is set by GDPR Cookie Consent plugin. The cookie is used to store the user consent for the cookies in the category "Other.
cookielawinfo-checkbox-necessary11 monthsThis cookie is set by GDPR Cookie Consent plugin. The cookies is used to store the user consent for the cookies in the category "Necessary".
cookielawinfo-checkbox-performance11 monthsThis cookie is set by GDPR Cookie Consent plugin. The cookie is used to store the user consent for the cookies in the category "Performance".
viewed_cookie_policy11 monthsThe cookie is set by the GDPR Cookie Consent plugin and is used to store whether or not user has consented to the use of cookies. It does not store any personal data.
Functional
Functional cookies help to perform certain functionalities like sharing the content of the website on social media platforms, collect feedbacks, and other third-party features.
Performance
Performance cookies are used to understand and analyze the key performance indexes of the website which helps in delivering a better user experience for the visitors.
Analytics
Analytical cookies are used to understand how visitors interact with the website. These cookies help provide information on metrics the number of visitors, bounce rate, traffic source, etc.
Advertisement
Advertisement cookies are used to provide visitors with relevant ads and marketing campaigns. These cookies track visitors across websites and collect information to provide customized ads.
Others
Other uncategorized cookies are those that are being analyzed and have not been classified into a category as yet.
GUARDAR Y ACEPTAR
