En la contratación de obra pública y privada de gran escala, pocas siglas pesan tanto como FIDIC. Los contratos FIDIC son adoptados por bancos multilaterales, gobiernos y grandes contratistas porque ofrecen un reparto de riesgos probado, un lenguaje contractual común entre jurisdicciones y procedimientos claros para administrar cambios, reclamaciones y disputas. Esta guía explica el sistema FIDIC con el detalle que exige su uso profesional.
FIDIC son las siglas de Fédération Internationale des Ingénieurs-Conseils —Federación Internacional de Ingenieros Consultores—, una organización con sede en Ginebra fundada en 1913 que agrupa a las asociaciones nacionales de empresas de ingeniería consultora. Es importante entender la distinción de raíz: FIDIC es la federación; los «contratos FIDIC» son los modelos de condiciones de contrato que esa federación publica. En la práctica profesional, sin embargo, «un FIDIC» se usa coloquialmente para referirse a uno de esos modelos de contrato.
Lo que FIDIC publica no es un único contrato, sino una familia de condiciones generales de contrato (en inglés, General Conditions of Contract) pensadas para distintos esquemas de ejecución de obra: diseño por el cliente, diseño-construcción, llave en mano, contratos cortos, obras subterráneas, diseño-construcción-operación, etc. Cada modelo trae además guías para redactar las condiciones particulares y formularios anexos.
Precisión terminológica. FIDIC no es una «norma» en el sentido de una NB, ISO o UNE de obligado cumplimiento técnico. Es un conjunto de modelos contractuales de adopción voluntaria. Solo se vuelven vinculantes cuando las partes los incorporan a su contrato. Por eso conviene hablar de «condiciones», «modelos» o «estándar de contratación», no de «norma técnica».
El conocimiento del linaje de cada Libro evita un error muy común: citar o aplicar una edición derogada. La línea temporal siguiente resume los hitos esenciales.
Dos precisiones que conviene fijar:
El predominio de los contratos FIDIC no es casual. Responde a ventajas concretas para todas las partes del proyecto:
Un «contrato FIDIC» no es solo el cuaderno de condiciones generales. Es un conjunto de documentos jerarquizados. Entender ese orden de prelación es decisivo: cuando hay contradicción entre documentos, prevalece el de mayor rango.
El cuerpo normativo de cada Libro de la Suite 2017 se organiza en 21 Cláusulas (en 1999 eran 20). Su estructura sigue el ciclo de vida del proyecto: desde las disposiciones generales y los roles, pasando por el avance de obra, los pagos y las modificaciones, hasta el cierre, la fuerza mayor y —al final— el régimen de reclamaciones y disputas, que en 2017 se separó en dos cláusulas independientes:
Cláusula 1 Disposiciones generales y definiciones · 2 El Empleador · 3 El Ingeniero · 4 El Contratista8 Inicio, demoras y suspensión · 12/13 Medición y Variaciones · 14 Precio del Contrato y pago17–19 Cuidado de la obra, riesgos, seguros · 18 Eventos excepcionales (fuerza mayor)20 Reclamaciones del Empleador y del Contratista · 21 Disputas y ArbitrajeEl corazón de FIDIC son sus tres Libros principales, identificados por color. La diferencia esencial entre ellos se reduce a tres preguntas: ¿quién diseña?, ¿cómo se paga? y ¿cuánto riesgo asume el Contratista?

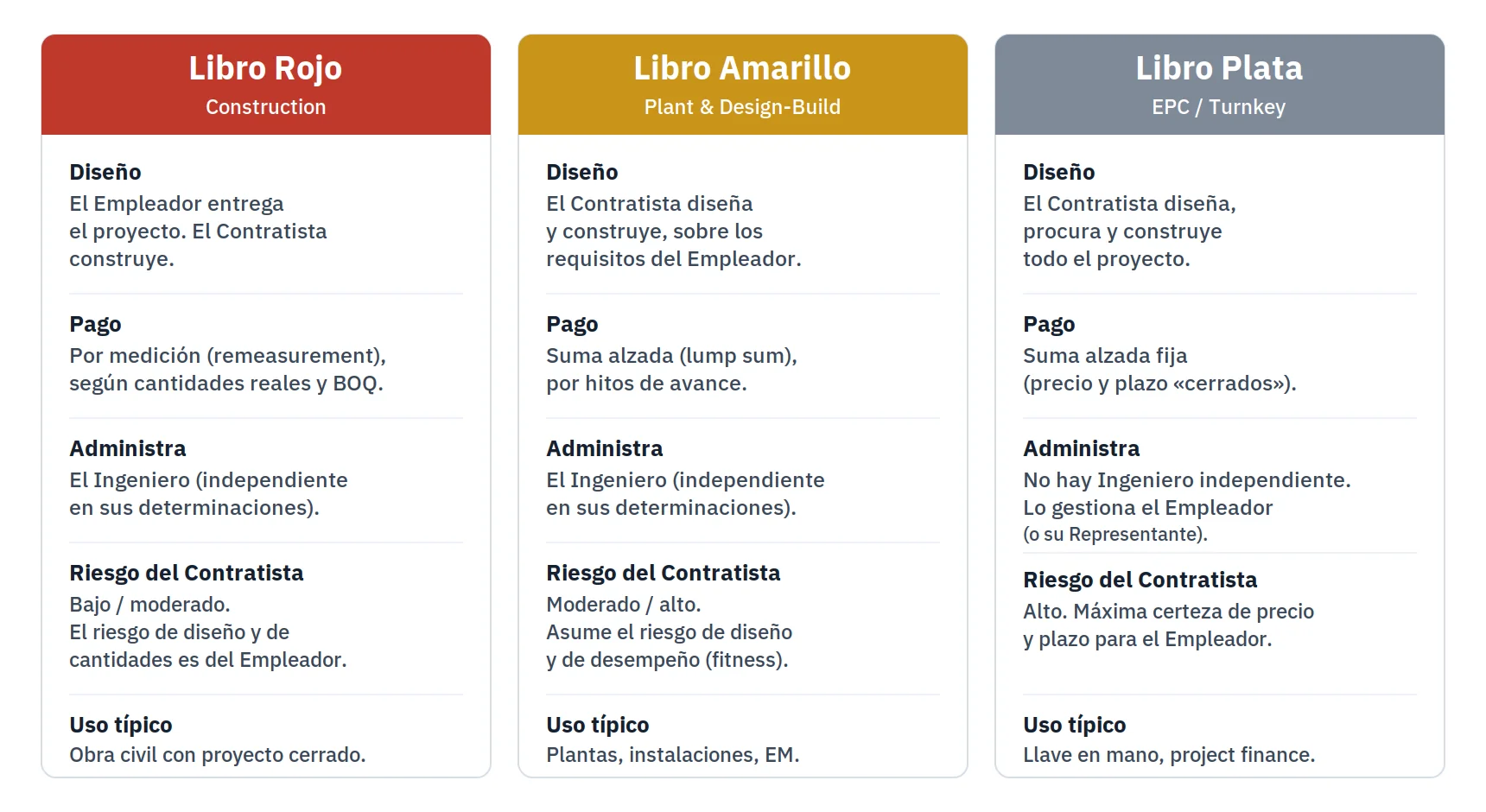

El reparto de riesgo entre estos tres Libros puede visualizarse como un gradiente que se desplaza del Empleador hacia el Contratista a medida que este asume más responsabilidades de diseño y de resultado:
Más allá de los tres Libros «de color» principales, FIDIC publica formas para escenarios específicos. Conocerlas evita forzar un Libro principal a un caso que no le corresponde.
| Libro | Edición vigente | Esquema | Cuándo usarlo |
|---|---|---|---|
| Rojo | 2ª ed. 2017 (reimp. 2022) | Construcción, diseño del Empleador | Obra civil con proyecto cerrado y medición por cantidades. |
| Amarillo | 2ª ed. 2017 (reimp. 2022) | Planta y Diseño-Construcción | El Contratista diseña; instalaciones electromecánicas, plantas. |
| Plata | 2ª ed. 2017 (reimp. 2022) | EPC / Llave en mano | Máxima certeza de precio y plazo; project finance. |
| Verde | 2ª ed. 2021 | Forma corta (Short Form) | Proyectos sencillos o de menor cuantía; ahora también como alternativa ligera a Rojo/Amarillo. |
| Oro | 1ª ed. 2008 | Diseño-Construcción-Operación (DBO) | Cuando el Contratista también opera la obra varios años. |
| Esmeralda | 1ª ed. 2019 | Obras subterráneas | Túneles y obra subterránea; reparto especial del riesgo geotécnico. |
| Rosa | Edición armonizada (MDB) | Proyectos con banca de desarrollo | Versión del Rojo armonizada para bancos multilaterales de desarrollo. |
| Blanco | 5ª ed. 2017 | Acuerdo Cliente / Consultor | Contratación de servicios de ingeniería y consultoría (no de obra). |
| Azul-Verde | 2ª ed. 2016 | Dragado y rellenos | Obras de dragado y recuperación de terrenos. |
Caso especial · Libro Esmeralda. El Libro Esmeralda (2019), elaborado con la asociación internacional de túneles (ITA), parte del Libro Amarillo 2017 pero introduce un reparto del riesgo de las condiciones del subsuelo: se define una línea base geotécnica de referencia (Geotechnical Baseline Report) y la excavación y revestimiento se miden y pagan según las condiciones reales encontradas, mientras que el resto de la obra va a suma alzada. Es la respuesta de FIDIC al riesgo geotécnico, históricamente la mayor fuente de reclamaciones en obra subterránea.
FIDIC ha anunciado además un Libro Bronce (esquema operar-diseñar-construir-operar, ODBO, para activos existentes o brownfield), aún en desarrollo.
La lógica de cualquier Libro FIDIC gira en torno a un triángulo de actores —con un cuarto vértice, el DAAB, que veremos más adelante.
Es el dueño de la obra (cliente o entidad contratante). Provee el terreno, financia el proyecto y, en el Libro Rojo, suministra el diseño. Una obligación relevante: ante una solicitud razonable, debe acreditar al Contratista que dispone de los arreglos financieros adecuados para pagar la obra.
Ejecuta la obra. Según el Libro, asume también el diseño (Amarillo, Plata) y/o la operación (Oro). Tiene deberes de aviso anticipado de eventos que puedan afectar plazo, precio o calidad.
Figura central en los Libros Rojo y Amarillo. Es designado y pagado por el Empleador, pero cuando debe acordar o determinar una cuestión (Sub-Cláusula 3.7) la edición 2017 le exige actuar de manera neutral entre las partes, no como simple agente del Empleador. Administra el contrato, certifica pagos, instruye variaciones y resuelve en primera instancia las reclamaciones.
Atención · Libro Plata. En el Libro Plata (EPC/Llave en mano) no existe un Ingeniero independiente. La administración la realiza el propio Empleador o su Representante. Es una diferencia estructural, no un detalle: cambia por completo quién toma las decisiones del contrato.
El principio rector de FIDIC es que cada riesgo debe asignarse a la parte que mejor puede preverlo, controlarlo o asegurarlo. No se trata de cargar todo al Contratista (eso solo encarece la oferta por contingencias), sino de un reparto razonado. Por ejemplo, en el Libro Rojo el Empleador retiene el riesgo de diseño y de cantidades; en el Plata, el Contratista asume casi todo a cambio de un precio que internaliza ese riesgo.
Los riesgos típicamente retenidos por el Empleador incluyen, entre otros: fuerza mayor y eventos excepcionales, cambios en la legislación, errores en información de referencia suministrada por él, y —según el Libro— condiciones físicas imprevisibles del sitio. Comprender qué parte «es dueña» de cada riesgo es la base de toda gestión de reclamaciones.
Si vas a trabajar con FIDIC, debes saber distinguir las dos generaciones, porque sus procedimientos difieren en plazos y mecanismos.
| Aspecto | Edición 1999 | Edición 2017 (reimp. 2022) |
|---|---|---|
| Estilo de redacción | Más flexible y conciso | Muy prescriptivo, «paso a paso»; ~50 % más extenso |
| Reclamaciones y disputas | Una sola cláusula (20) | Separadas: Cláusula 20 (reclamaciones) y 21 (disputas) |
| Reclamación detallada | 42 días | 84 días (con aviso inicial a 28 días) |
| Rol del Ingeniero | Determina, sin plazo fijo | Determinación neutral con plazo (42 días) y carácter vinculante salvo objeción |
| Junta de disputas | DAB (puede ser ad hoc) | DAAB permanente, con función de prevención de disputas |
| Plazos / time-bars | Menos automáticos | Numerosos plazos con efectos de preclusión («deeming») |
El espíritu de 2017 es maximizar la certeza procedimental: define quién debe hacer qué, en cuántos días y con qué consecuencia si no lo hace. Esto aporta previsibilidad, pero también una mayor carga administrativa: olvidar una notificación puede costar el derecho a reclamar.
Esta es, en la práctica, la parte más sensible del contrato y la principal causa de pérdida de derechos por desconocimiento. La edición 2017 distingue con nitidez dos conceptos que conviene no confundir:
Cláusula 20.Cláusula 21.El flujo completo del Libro Rojo 2017, con sus plazos, es el siguiente. Los días indicados son los del texto estándar; las Condiciones Particulares pueden ajustarlos (con límites: véanse los Principios de Oro).
Los plazos que no puedes olvidar (Libro Rojo 2017)
- 28 días — para el Aviso de Reclamación desde que se tuvo (o debió tenerse) conocimiento del evento. Si se omite, la reclamación queda prescrita (time-barred).
- 14 días — plazo del Ingeniero para objetar que el aviso fue tardío; si no lo hace, el aviso se considera válido.
- 84 días — para presentar la reclamación plenamente detallada con su base contractual/legal.
- 42 días — para que el Ingeniero acuerde o determine bajo la Sub-Cláusula 3.7.
- 28 días — para emitir un NOD frente a una determinación o una decisión del DAAB. Sin NOD, deviene definitiva.
El DAAB (Dispute Avoidance/Adjudication Board, Junta de Prevención y Adjudicación de Disputas) es una de las innovaciones más valiosas de la edición 2017. A diferencia del antiguo DAB —que muchas veces se constituía solo cuando ya existía un conflicto—, el DAAB se concibe como una junta permanente de uno o tres miembros independientes, designada al inicio del contrato y presente durante toda la obra.
Su doble función es la clave:
Si una parte está disconforme con la decisión del DAAB, debe emitir un NOD dentro de los 28 días: la decisión pasa a ser «vinculante pero no definitiva» y la disputa queda abierta para arbitraje. Si nadie emite NOD, la decisión se vuelve definitiva y vinculante. El arbitraje —por defecto bajo las reglas de la Cámara de Comercio Internacional (CCI), con un tribunal de tres árbitros— es la instancia final, y solo se llega a él tras agotar el paso por el DAAB, que opera como condición previa.
En 2019 FIDIC publicó los cinco Principios de Oro (Golden Principles), que considera inviolables. Su finalidad es preservar la esencia y el equilibrio de un FIDIC frente a la tentación de desnaturalizarlo mediante condiciones particulares abusivas. Un contrato que vulnera estos principios, según FIDIC, no debería llamarse «un contrato FIDIC».
Las Condiciones Generales nunca se modifican directamente: se mantienen intactas y se adaptan a través de las Condiciones Particulares, que tienen dos partes:
Aquí es donde los Principios de Oro actúan como freno: la Parte B no debe usarse para vaciar de contenido el reparto de riesgos o los roles. Cada FIDIC trae además una Guía para la preparación de las Condiciones Particulares que orienta esa redacción.
En proyectos financiados por la banca multilateral de desarrollo (Banco Mundial, BID, CAF y otros), el uso de FIDIC —especialmente el Libro Rosa armonizado y, cada vez más, la Suite 2017— es habitual o exigido. Para el ingeniero o project manager de la región, dos consideraciones prácticas son importantes:
Aviso: este artículo es material educativo y de divulgación técnica. No reproduce el texto contractual de FIDIC, que está protegido por derechos de autor; para la aplicación real de cualquier contrato debe utilizarse la versión oficial publicada por FIDIC y, cuando proceda, asesoría legal especializada en la jurisdicción correspondiente. Los plazos citados corresponden al texto estándar del Libro Rojo 2017 y pueden variar según el Libro y las Condiciones Particulares de cada proyecto.
La certificación PMP para ingenieros civiles es una de las inversiones más rentables para avanzar…
El examen PMP 2026 es la mayor actualización de la certificación en los últimos años…
La transformación energética industrial ya no gira únicamente en torno a producir electricidad renovable. El…
Si alguna vez moviste una sola tarea en MS Project y todo el cronograma se…
Crear un cronograma de obra profesional en MS Project es una de las habilidades más…
El desarrollo de infraestructuras industriales modernas exige un enfoque integral donde la planificación, el cálculo…
Esta web usa cookies.
