En cualquier obra de ingeniería civil llega el día en que todo parece urgente: el proveedor que no entrega el acero, la observación de la supervisión, el informe que vence, la cuadrilla que espera instrucciones y el cliente que llama. Cuando todo grita al mismo tiempo, el riesgo no es trabajar poco, sino trabajar mucho en lo que no mueve el proyecto. La matriz de Eisenhower es una herramienta de priorización simple y poderosa que te ayuda a decidir, con criterio, qué hacer primero, qué planificar, qué delegar y qué dejar de hacer.
La matriz de Eisenhower —también llamada matriz urgente-importante o matriz de gestión del tiempo— es un cuadro de doble entrada que clasifica cualquier tarea según dos criterios independientes: su urgencia y su importancia. De esa combinación nacen cuatro cuadrantes, y cada uno lleva asociada una decisión clara.
El método se inspira en una idea atribuida a Dwight D. Eisenhower, general y presidente, que distinguía entre los problemas urgentes y los importantes y observaba que rara vez coinciden. Décadas después, Stephen Covey la popularizó en el ámbito de la productividad como «matriz de administración del tiempo». Su valor para un project manager es directo: convierte una lista de pendientes caótica en un plan de acción jerarquizado.
Aquí está el corazón del método, y también el error más común. Confundir lo urgente con lo importante es lo que mantiene a muchos ingenieros «apagando incendios» todo el día sin avanzar en lo que de verdad define el éxito del proyecto.
Una tarea es urgente cuando exige acción inmediata: tiene un plazo encima, es visible y suele ser «ruidosa». Responde a la presión del momento o a las prioridades de otros. Ejemplo en obra: una llamada que entra ahora, un correo marcado como prioritario, una observación que la supervisión pide resolver hoy.
Una tarea es importante cuando contribuye a tus objetivos y al resultado del proyecto a mediano y largo plazo: el costo, el plazo, la calidad y la seguridad. Lo importante rara vez grita; si lo postergas, sus consecuencias aparecen después, casi siempre convertidas en una crisis. Ejemplo: planificar la logística de la próxima fase, prever un riesgo geotécnico o capacitar a la cuadrilla en un procedimiento.
La trampa de la urgencia. El cerebro tiende a atender primero lo urgente porque produce una sensación inmediata de progreso. Pero la urgencia no garantiza valor: muchas tareas urgentes son poco importantes, y muchas tareas decisivas para la obra no son urgentes… hasta que es demasiado tarde.

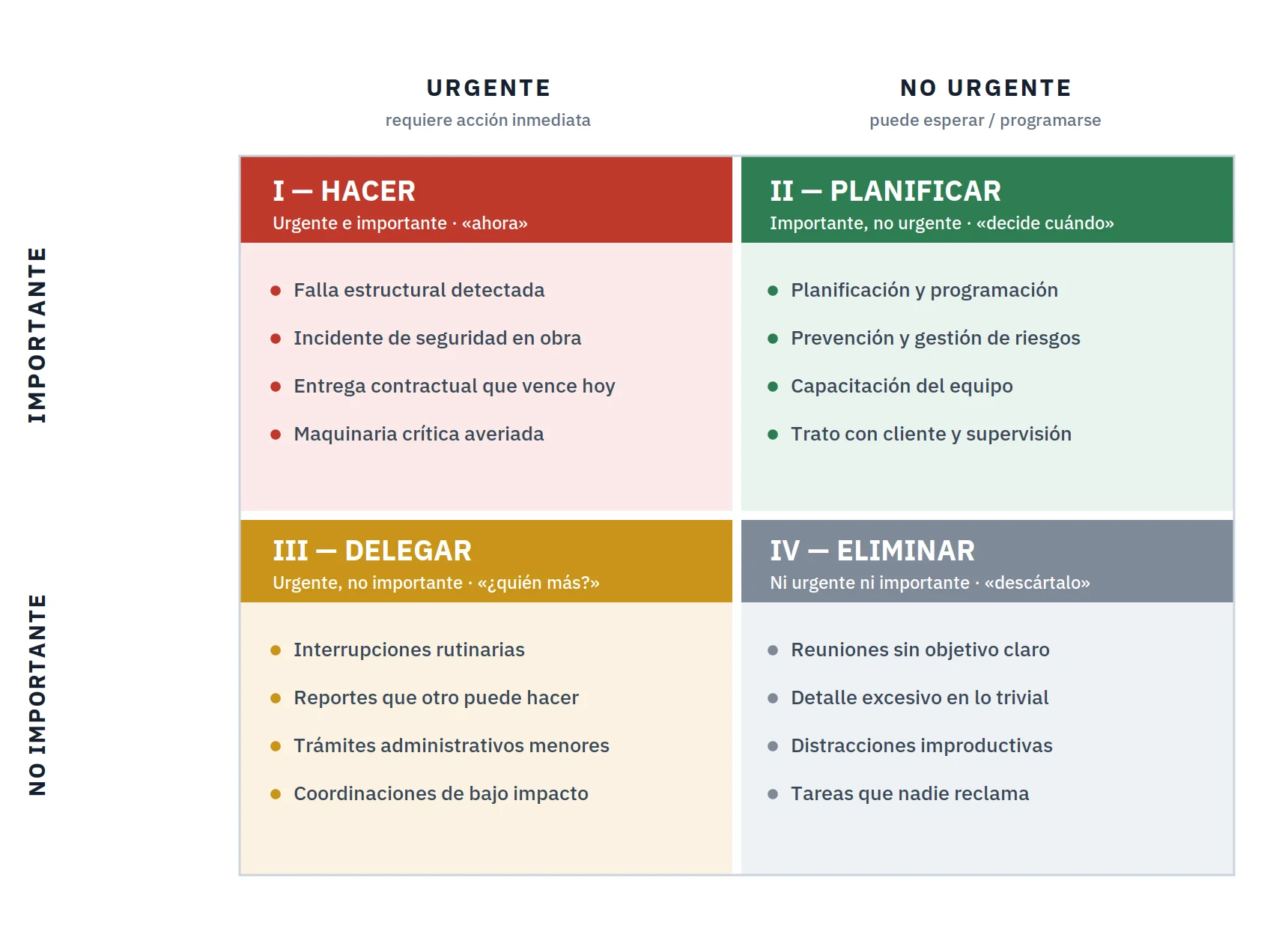

Al cruzar los dos ejes —urgencia en horizontal, importancia en vertical— obtenemos cuatro cuadrantes. Cada uno responde a una pregunta y dicta una acción concreta.
Son las crisis y emergencias: problemas que afectan el proyecto y no admiten espera. Acción: hazlo ya, tú mismo. En obra: una falla estructural detectada, un incidente de seguridad, una maquinaria crítica averiada o una entrega contractual que vence hoy. Un poco de Cuadrante I es inevitable, pero si vives aquí, estás gestionando por reacción.
Es el cuadrante estratégico: todo lo que construye el éxito del proyecto pero que nadie te obliga a hacer hoy. Acción: agéndalo y protégelo en tu calendario. Aquí vive la planificación y programación, la prevención y gestión de riesgos, los controles de calidad, la capacitación del equipo, el mantenimiento preventivo y la relación con el cliente y la supervisión. Invertir aquí es lo que reduce las crisis del Cuadrante I.
Tareas que presionan por tiempo pero que no requieren tu criterio técnico. Acción: delégalas en la persona adecuada. Interrupciones rutinarias, reportes que otro miembro del equipo puede preparar, trámites administrativos menores, coordinaciones de bajo impacto. El peligro de este cuadrante es que «se siente productivo» aunque no lo sea.
Actividades que no aportan ni urgencia ni valor. Acción: elimínalas. Reuniones sin objetivo claro, revisar en exceso detalles triviales, distracciones, «ocupación» que llena el día pero no deja resultado. Recortar este cuadrante libera tiempo para el Cuadrante II.
La gran lección de la matriz de Eisenhower para la gestión de proyectos es que la calidad de un gestor se mide por cuánto tiempo logra dedicar al Cuadrante II. El gestor reactivo pasa el día entre el Cuadrante I (incendios) y el III (interrupciones), y el Cuadrante I no para de crecer. El gestor proactivo invierte en prevención y planificación, y por eso enfrenta menos emergencias.
En términos de ingeniería civil: cada hora dedicada a una buena programación en MS Project, a un análisis de riesgos o a un control de calidad bien hecho, es una hora que no tendrás que gastar reparando, rehaciendo o justificando un retraso. El Cuadrante II no rinde hoy; rinde durante todo el proyecto.
Para ubicar cualquier pendiente en su cuadrante, hazte dos preguntas en orden. Primero la de importancia, luego la de urgencia:
El orden importa: si empiezas por la urgencia, el «ruido» te arrastra. Al preguntar primero «¿esto contribuye a un objetivo del proyecto?», proteges lo importante de la tiranía de lo urgente.
Llevarla a la práctica en un proyecto de ingeniería civil no requiere software especial; requiere disciplina. Un flujo sencillo:
Veamos cómo se clasifican tareas reales de un residente o supervisor de obra a lo largo de una semana típica.
| Tarea | ¿Urgente? | ¿Importante? | Cuadrante | Acción |
|---|---|---|---|---|
| Grieta detectada en un elemento estructural | Sí | Sí | I | Atender de inmediato |
| Programar la fase de instalaciones del próximo mes | No | Sí | II | Agendar y proteger |
| Actualizar el análisis de riesgos del proyecto | No | Sí | II | Agendar y proteger |
| Llamada de un proveedor por una factura menor | Sí | No | III | Delegar a administración |
| Preparar el reporte semanal de avance (formato fijo) | Sí | No | III | Delegar al asistente |
| Responder un grupo de chat con conversación trivial | No | No | IV | Eliminar / silenciar |
| Entrega de valorización que vence mañana | Sí | Sí | I | Atender de inmediato |
| Capacitar a la cuadrilla en un nuevo procedimiento | No | Sí | II | Agendar |
Observa el patrón: las dos tareas del Cuadrante I (la grieta y la valorización) probablemente nacieron de un Cuadrante II descuidado en el pasado. Una buena inspección preventiva y una valorización preparada con antelación las habrían evitado.
La matriz de Eisenhower convive bien con las herramientas que ya usas en obra:
Sí. En proyectos grandes funciona como filtro de decisiones del día a día del gestor; no reemplaza al cronograma ni a la gestión de riesgos, los complementa. Para el portafolio de tareas personales y del equipo es muy eficaz.
El cronograma y la ruta crítica ordenan las actividades de la obra en el tiempo; la matriz ordena tus decisiones sobre dónde poner la atención. Son capas distintas y compatibles: una tarea puede estar en la ruta crítica (importante) y, además, ser urgente hoy (Cuadrante I).
Una revisión diaria rápida y una revisión semanal más a fondo suelen bastar. Lo esencial es la revisión semanal, donde decides cuánto tiempo reservar al Cuadrante II.
La matriz de Eisenhower no te dará más horas, pero sí te dará mejores horas. En ingeniería civil, donde las decisiones mal priorizadas se pagan en sobrecostos, retrasos y reprocesos, distinguir lo urgente de lo importante es una ventaja competitiva. La regla de oro es sencilla: atiende las crisis del Cuadrante I, pero gana el proyecto en el Cuadrante II. Cuanto mejor planifiques, menos incendios tendrás que apagar.
Dirigir una obra sin un método es como construir sin replanteo: tarde o temprano algo…
En la contratación de obra pública y privada de gran escala, pocas siglas pesan tanto…
La certificación PMP para ingenieros civiles es una de las inversiones más rentables para avanzar…
El examen PMP 2026 es la mayor actualización de la certificación en los últimos años…
La transformación energética industrial ya no gira únicamente en torno a producir electricidad renovable. El…
Si alguna vez moviste una sola tarea en MS Project y todo el cronograma se…
Esta web usa cookies.
