¿Por qué tantos proyectos terminan tarde, aun cuando cada tarea llevaba «colchón» de sobra? La cadena crítica —o CCPM, por sus siglas en inglés— responde a esa paradoja con una idea potente: el plazo no lo define solo la secuencia de tareas, sino también los recursos, y el secreto está en proteger el proyecto con buffers en lugar de esconder holgura en cada actividad. Esta guía explica la cadena crítica con claridad y con ejemplos aplicables a la obra y a MS Project.
Qué es la cadena crítica (CCPM)
La cadena crítica (Critical Chain Project Management, CCPM) es un método de gestión y programación de proyectos que se centra en el verdadero factor limitante del plazo: la combinación de dependencias entre tareas y disponibilidad de recursos. Su objetivo es entregar más rápido y de forma más confiable, eliminando el desperdicio de tiempo que generan las malas prácticas de estimación y control.
Ruta crítica vs. cadena crítica

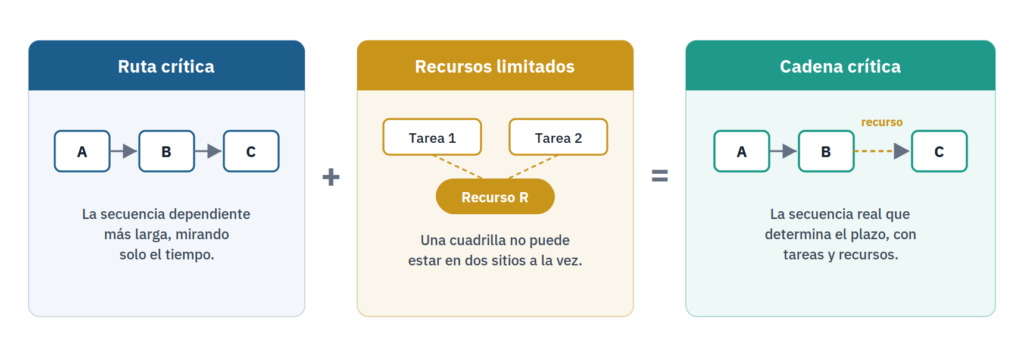

La diferencia con la clásica ruta crítica (CPM) es la clave del método. La ruta crítica es la secuencia de tareas dependientes más larga mirando solo el tiempo. La cadena crítica añade una restricción que la realidad de obra impone siempre: los recursos limitados.

En obra esto es constante: la ruta crítica «teórica» dice que dos tareas pueden ir en paralelo, pero si ambas necesitan la misma grúa o la misma cuadrilla especializada, no pueden. La cadena crítica reconoce esa limitación desde el inicio.
El origen: la Teoría de las Restricciones
La cadena crítica fue formulada por Eliyahu Goldratt, quien la presentó en 1997 en su novela empresarial Critical Chain. Es una aplicación de su Teoría de las Restricciones (TOC): todo sistema tiene un cuello de botella que limita su rendimiento, y la clave para mejorar es identificarlo y gestionarlo. En un proyecto, ese cuello de botella es la cadena crítica; todo lo demás debe subordinarse a protegerla.
Por qué se retrasan los proyectos
CCPM parte de un diagnóstico honesto: gran parte de los retrasos no vienen de mala suerte, sino de comportamientos previsibles que desperdician el tiempo que sí teníamos.

El punto más contraintuitivo es el último: cuando cada tarea lleva su propio colchón «por si acaso», ese margen casi nunca se usa para adelantar; se pierde por el síndrome del estudiante y la ley de Parkinson. CCPM propone quitar el colchón individual y juntarlo donde de verdad protege al proyecto.
Los buffers: cómo CCPM protege el plazo
En lugar de estimar cada tarea «con seguridad» (a un 80-90 % de probabilidad), CCPM las estima de forma ajustada (en torno al 50 %, un objetivo exigente pero alcanzable) y traslada toda esa holgura a unos amortiguadores llamados buffers. Por estadística, el buffer agrupado es más pequeño que la suma de los colchones individuales: se acorta el plazo total sin perder protección.

Hay tres tipos de buffer:

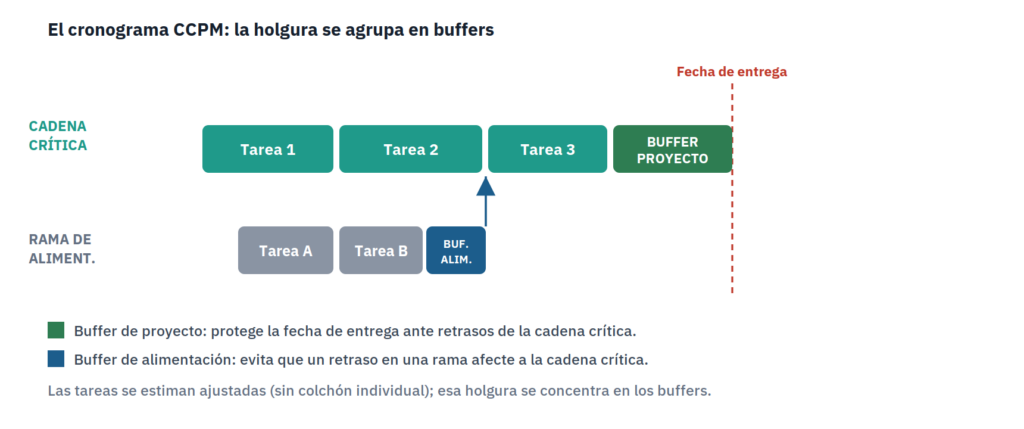

- Buffer de proyecto: se coloca al final de la cadena crítica y protege la fecha de entrega frente a retrasos en la cadena.
- Buffer de alimentación: se ubica donde una rama secundaria se une a la cadena crítica, para que un retraso en esa rama no contamine la cadena.
- Buffer de recursos: más que tiempo, es una alerta que asegura que el recurso crítico esté listo cuando la cadena lo necesite.
La gestión de buffers

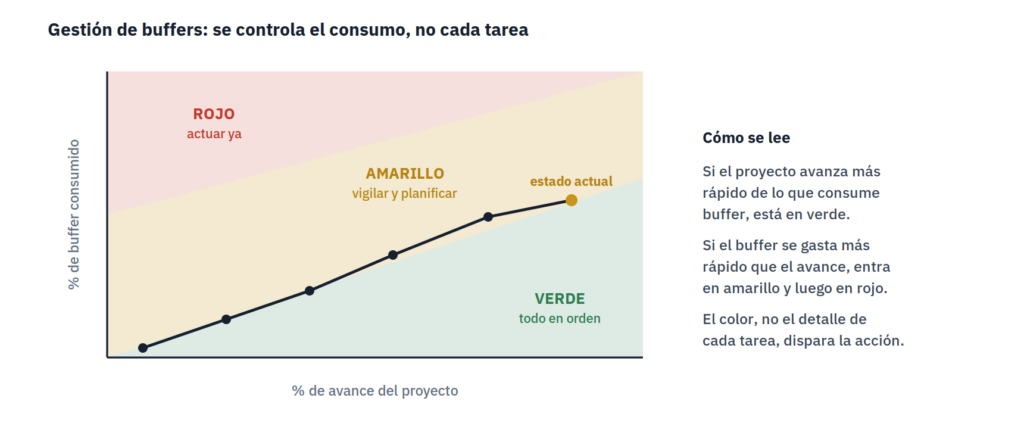

Aquí está la otra gran ventaja de CCPM: en vez de perseguir el cumplimiento de cada tarea, se controla el proyecto vigilando cuánto buffer se ha consumido en relación con el avance. Es un tablero simple de colores.

Este enfoque libera al equipo de la microgestión: no importa que una tarea concreta se atrase un día si el buffer sigue en verde. La acción se dispara por el color, no por el detalle de cada actividad.
Cómo aplicar la cadena crítica paso a paso
- Construye el cronograma con las dependencias entre tareas.
- Nivela los recursos y identifica la cadena crítica (tareas + recursos).
- Ajusta las estimaciones quitando el colchón individual de cada tarea.
- Coloca los buffers: de proyecto al final, de alimentación en las uniones y de recursos donde haga falta.
- Gestiona por buffers con el tablero de colores y elimina la multitarea nociva.
Cadena crítica en la ingeniería civil y en MS Project
En obra, donde los recursos (cuadrillas especializadas, maquinaria, encofrados) suelen ser el verdadero cuello de botella, la cadena crítica encaja especialmente bien: obliga a mirar el cronograma con los pies en la tierra de los recursos, no solo de las fechas.
Una nota práctica sobre herramientas: MS Project calcula de forma nativa la ruta crítica (CPM), no la cadena crítica. Para trabajar con CCPM necesitas complementos específicos o gestionar los buffers de forma manual (creándolos como tareas y aplicando la nivelación de recursos). Aun así, el mayor valor de CCPM no está en el software, sino en la mentalidad: estimar ajustado, proteger con buffers y controlar por consumo.
Ventajas y límites
- Ventajas: plazos más cortos y confiables, foco en la restricción real, menos multitarea y un control más simple basado en buffers.
- Límites: exige un cambio cultural (estimar sin colchón individual puede generar resistencia), disciplina en la gestión de buffers y menos soporte en las herramientas habituales que la ruta crítica.
Preguntas frecuentes
¿Cuál es la diferencia entre ruta crítica y cadena crítica?
La ruta crítica considera solo las dependencias entre tareas; la cadena crítica añade la restricción de recursos limitados. Por eso la cadena crítica suele ser una representación más realista de lo que determina el plazo.
¿Qué es un buffer en cadena crítica?
Es un amortiguador de tiempo que agrupa la holgura que antes estaba repartida en cada tarea. El de proyecto protege la fecha de entrega; el de alimentación protege la cadena crítica de retrasos en las ramas.
¿Se puede hacer cadena crítica en MS Project?
MS Project calcula la ruta crítica de forma nativa, no la cadena crítica. Para CCPM se usan complementos o se gestionan los buffers manualmente, junto con la nivelación de recursos.
¿Cadena crítica reemplaza al PMBOK?
No. Es una técnica de programación y control que puede usarse dentro del marco del PMBOK, que es agnóstico respecto al método.
Conclusión
La cadena crítica cambia dos hábitos profundos: dejar de esconder holgura en cada tarea y dejar de controlar tarea por tarea. A cambio, ofrece plazos más cortos y un control más sereno basado en buffers. Para proyectos de ingeniería civil, donde los recursos mandan, es una herramienta valiosa dentro del enfoque predictivo. Puedes verla en contexto en nuestra guía de metodologías de gestión de proyectos, junto a la cascada y las demás.
